Najważniejsze rzeczy, które decydują o trwałej nawierzchni
- Podbudowa ma większe znaczenie niż sam kolor czy wzór kostki.
- Na ścieżki i opaski zwykle wystarcza element o grubości około 6 cm, a na podjazd lepiej planować 8 cm lub więcej.
- Spadek nawierzchni powinien wynosić zwykle około 2%, żeby woda nie stała przy domu.
- Spoiny muszą mieć kilka milimetrów, bo układ „na styk” szybko zaczyna pracować przeciwko nawierzchni.
- Obrzeża lub krawężniki trzeba osadzić stabilnie, najlepiej na betonie, bo to one zamykają całą konstrukcję.
- W 2026 roku kompleksowa realizacja z kostki betonowej zwykle mieści się w widełkach 130-200 zł/m², a granit jest wyraźnie droższy.
Jak dobrać materiał do tarasu, ścieżki i podjazdu
Jeśli mam doradzić jedną rzecz na start, to zawsze mówię: nie zaczynaj od koloru, tylko od funkcji. Inaczej projektuje się ścieżkę ogrodową, inaczej taras przy salonie, a jeszcze inaczej podjazd, po którym codziennie jeżdżą auta. Najpierw obciążenie, potem estetyka - to zasada, która oszczędza najwięcej poprawek.
| Kryterium | Kostka betonowa | Kostka kamienna |
|---|---|---|
| Budżet | Zwykle niższy | Zwykle wyższy |
| Wygląd | Duży wybór kolorów, faktur i formatów | Bardziej naturalny i szlachetny charakter |
| Robocizna | Łatwiejsza i szybsza | Cięższa, wolniejsza i bardziej pracochłonna |
| Trwałość | Bardzo dobra przy poprawnym wykonaniu | Bardzo dobra, często z lepszym starzeniem się wizualnym |
| Zastosowanie | Tarasy, ścieżki, podjazdy, opaski | Reprezentacyjne tarasy, schody, podjazdy i strefy wejściowe |
W praktyce na ścieżki i opaski wokół domu najczęściej wybiera się elementy o grubości około 6 cm, a na podjazdy 8 cm lub więcej. Na tarasie dobrze sprawdzają się większe formaty albo płyty, bo dają spokojniejszy rysunek i mniej fug, ale wymagają precyzyjniejszego przygotowania podłoża. Ja zwykle patrzę na to tak: jeśli nawierzchnia ma pracować lekko i reprezentacyjnie, można iść w większy format; jeśli ma znosić samochód i skręt kół, ważniejsza staje się wytrzymałość całego układu niż sam efekt wizualny.
Kiedy materiał jest już dobrany, dopiero wtedy ma sens przejście do warstw pod spodem, bo to one decydują o tym, czy nawierzchnia przetrwa pierwszą zimę i kolejne lata.

Jak przebiega wykonanie nawierzchni krok po kroku
W polskich warunkach najwięcej szkód robi nie sama kostka, tylko woda, mróz i źle dobrane warstwy nośne. Ja zwykle zaczynam od spadku i odwodnienia, bo jeśli ten punkt jest błędny, później poprawia się już całą resztę. Nawierzchnia ma wyglądać równo, ale przede wszystkim ma odprowadzać wodę i nie osiadać pod obciążeniem.
Wytyczenie i korytowanie
Najpierw wyznaczam poziomy, przebieg krawędzi i miejsce odpływu wody. Przy domu spadek kieruję zwykle od budynku albo do odwodnienia liniowego, żeby woda nie wracała pod elewację i nie podmakała warstw niżej. Korytowanie, czyli usunięcie ziemi rodzimej pod całą konstrukcję, robi się tak głęboko, by zmieścić grubość podbudowy, podsypki i samego bruku. Na tarasie często oznacza to wykop rzędu 30-40 cm, a przy trudniejszym gruncie więcej.

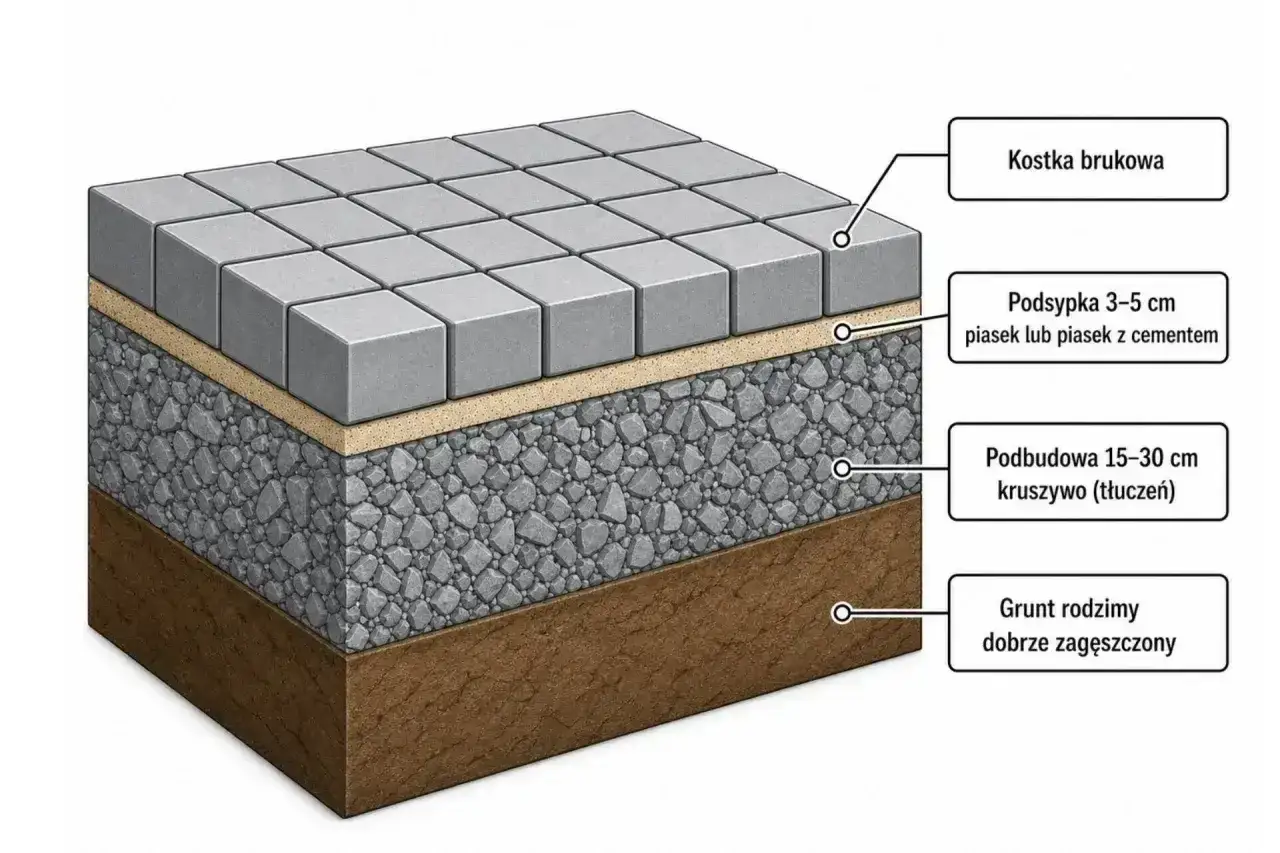

Podbudowa i odwodnienie
To jest etap, na którym najłatwiej oszczędzić nie tam, gdzie trzeba. Podbudowa odpowiada za nośność, ale też za filtrację wody, która przenika przez spoiny. Na gruntach gliniastych i podmokłych dokładam warstwę odsączającą, bo bez niej woda zaczyna pracować przeciwko nawierzchni. Warstwę nośną wykonuję z kruszywa łamanego, zagęszczanego warstwami, a nie z luźno wysypanego żwiru o obłych ziarnach, bo taki materiał łatwo się przemieszcza. W lekkich strefach pieszych podbudowa bywa cieńsza, ale przy tarasach i podjazdach grubość często dochodzi do 25-45 cm, zależnie od obciążenia i warunków gruntu.
Podsypka i ustawienie elementów
Podsypka, czyli cienka warstwa wyrównująca między podbudową a kostką, ma zwykle 3-5 cm. Jej zadaniem nie jest nośność, tylko precyzyjne ustawienie poziomu i korekta niewielkich różnic. Na tym etapie pilnuję, żeby nie chodzić po świeżo przygotowanej warstwie, bo łatwo wtedy wprowadzić lokalne zapadnięcia. Elementy układa się z fugą kilku milimetrów, a przy krawędziach i studzienkach trzeba liczyć się z docinkami, dlatego zapas materiału 5-10% jest rozsądniejszy niż oszczędzanie co do sztuki.
Przeczytaj również: Trwałe schody zewnętrzne - Poznaj przekrój i uniknij błędów
Spoinowanie i zagęszczenie
Po ułożeniu nawierzchni wypełniam spoiny suchym piaskiem albo fugą przeznaczoną do danego systemu, a potem wykonuję końcowe zagęszczenie. Właśnie ten moment domyka całość: elementy siadają równo, a spoiny stabilizują układ. Zbyt ciasne ułożenie albo praca „na styk” kończy się najczęściej pękaniem krawędzi i wybijaniem narożników, więc tu nie ma miejsca na przypadek.
Kiedy warstwy są zrobione poprawnie, dużo łatwiej uniknąć błędów, które zwykle wychodzą dopiero po pierwszej zimie albo po intensywnych opadach.
Błędy, które najczęściej psują efekt
Najczęściej poprawiam nie sam materiał, tylko to, co było pod nim. Z doświadczenia wiem, że większość problemów zaczyna się od drobiazgów, które na budowie wyglądają niewinnie, a po sezonie robią realną różnicę. Poniżej są te potknięcia, które widzę najczęściej.
- Za mały spadek - woda stoi przy domu, a podbudowa zaczyna mięknąć. Na tarasie celuję zwykle w około 2%.
- Obłe kruszywo w podbudowie - żwir łatwiej się przemieszcza; lepsze są ostre frakcje tłucznia, klińca lub grysu.
- Za cienka warstwa nośna - na krótko wygląda dobrze, ale pod kołami szybko pojawiają się koleiny i lokalne osiadanie.
- Fugi na styk - elementy napierają na siebie i pękają przy zmianach temperatury.
- Niestabilne obrzeża - bez zamknięcia boków nawierzchnia zaczyna się rozjeżdżać na zewnątrz.
- Mieszanie elementów z jednej palety - przy betonowej kostce lepiej rozłożyć materiał z kilku palet, żeby kolor nie zrobił się plamisty.
Do tego dochodzi jeszcze jeden błąd, który często widać na tarasach: zbyt szybkie uznanie, że skoro nawierzchnia jest równa po ułożeniu, to nic już przy niej nie trzeba robić. To nieprawda. Pierwsze dosypanie piasku do fug i kontrola krawędzi po czasie są tak samo ważne jak sam montaż. Kiedy te rzeczy są dopięte, koszt staje się dużo bardziej przewidywalny, więc warto przejść do liczb.
Ile to kosztuje w 2026 roku i od czego zależy wycena
Budżet na nawierzchnię wokół domu zależy nie tylko od metrażu, ale też od tego, jak trudny jest grunt, ile będzie docinek i czy projekt ma proste linie, czy raczej łuki i detale. W 2026 roku sama robocizna na prostym układzie zwykle zaczyna się od 50-70 zł/m², a przy granicie lub bardziej skomplikowanych wzorach dochodzi do 100-150 zł/m². Kompleksowa realizacja z betonem standardowym najczęściej mieści się w przedziale 130-160 zł/m², z betonem ozdobnym 160-200 zł/m², a z granitem 200-300 zł/m².
| Wariant | Orientacyjny koszt w 2026 roku | Kiedy ma sens |
|---|---|---|
| Sama robocizna na prostym układzie | 50-70 zł/m² | Prosty teren, mało docinek, łatwy dojazd |
| Robocizna przy granicie lub wzorach | 100-150 zł/m² | Więcej cięć, cięższy materiał, więcej pracy ręcznej |
| Kostka betonowa standardowa z montażem | 130-160 zł/m² | Chodnik, opaska, prosty taras |
| Kostka betonowa ozdobna z montażem | 160-200 zł/m² | Nawierzchnia bardziej reprezentacyjna |
| Kostka granitowa z montażem | 200-300 zł/m² | Wyższy budżet i mocniejszy efekt wizualny |
Do tego trzeba doliczyć obrzeża, podbudowę i transport. Obrzeża i palisady potrafią kosztować dodatkowo kilkadziesiąt złotych za metr bieżący, podbudowa zwykle 30-50 zł/m², a transport 300-1000 zł za dostawę, zależnie od odległości i wielkości zamówienia. W praktyce taras z kostki bardzo często wychodzi w okolicach 170-250 zł/m², a większy podjazd z betonu można policzyć orientacyjnie na 6500-10 000 zł przy powierzchni około 50 m². Im mniejsza realizacja, tym większy wpływ mają koszty stałe, więc mały taras nie zawsze jest proporcjonalnie tańszy od większego.
Kiedy znamy już widełki cenowe, warto spojrzeć na nawierzchnię jak na element, który trzeba utrzymać, a nie tylko wykonać. Tu zaczyna się zwykła, ale bardzo opłacalna eksploatacja.
Jak dbać o nawierzchnię, żeby nie traciła formy
Po zakończeniu prac nie traktuję nawierzchni jak bezobsługowej. Ja po kilku tygodniach zawsze wracam do fug i sprawdzam, czy piasek nie osiadł po deszczu. W pierwszym sezonie to szczególnie ważne, bo spoiny jeszcze się układają, a drobne uzupełnienie materiału potrafi zapobiec późniejszemu rozsypywaniu się krawędzi.
- Uzupełniaj spoiny po kilku deszczach i po pierwszym okresie użytkowania.
- Usuwaj liście, piasek i osady, zanim wrosną w fugę.
- Plamy z oleju czy tłuszczu czyść od razu, zanim wsiąkną głębiej.
- Na zimę wybieraj łopatę z tworzywa, bo metal łatwo rysuje powierzchnię.
- Impregnację rozważ szczególnie wtedy, gdy nawierzchnia jest mocno narażona na zabrudzenia lub wykonana z bardziej chłonnego materiału.
Przy dobrze ułożonej nawierzchni pielęgnacja nie jest ciężka, ale wymaga regularności. Raz do roku warto też obejść obrzeża i sprawdzić, czy nic nie rozjeżdża się na bok, bo to właśnie krawędzie najczęściej zdradzają pierwsze oznaki problemu. Zanim jednak zacznie się sama realizacja, trzeba jeszcze domknąć kilka decyzji na etapie projektu.
Co ustalić przed pierwszą łopatą
Najlepsze realizacje zaczynają się od prostego arkusza z wymiarami, spadkami i miejscem odpływu wody. Ja zawsze sprawdzam trzy rzeczy przed startem: gdzie biegną instalacje, jaki jest grunt i czy do działki wjedzie sprzęt oraz transport z materiałem. To drobiazgi, ale właśnie one decydują, czy prace pójdą bez zaskoczeń, czy pojawią się przestoje i dopłaty.
- Ustal kierunek spływu wody i miejsce odprowadzenia deszczu.
- Sprawdź, czy pod nawierzchnią nie biegną rury, kable lub odwodnienia.
- Policz realny zapas materiału, najlepiej 5-10%.
- Uzgodnij rodzaj obrzeży i sposób ich osadzenia.
- Weź pod uwagę wywóz ziemi, docinki przy studzienkach i koszt transportu.
Jeśli te decyzje zapadną przed startem, nawierzchnia wokół domu będzie nie tylko estetyczna, ale też przewidywalna w użytkowaniu i prostsza w utrzymaniu przez kolejne sezony. W praktyce właśnie tak wygląda dobrze zrobiona nawierzchnia: niewidoczna technologia pod spodem i stabilny efekt na wierzchu.
