Najkrócej: liczy się metraż, grubość podsypki i zapas, ale bez dobrego podłoża sama piaskowa warstwa nie wystarczy
- Standardowa podsypka pod kostkę ma zwykle 3-5 cm, a najczęściej przyjmuje się 4 cm.
- Na 1 m² potrzeba od 0,03 do 0,05 m³ piasku, zależnie od grubości warstwy.
- 1 m³ sypkiego piasku waży zwykle około 1,5-1,7 t, więc dostawę warto liczyć także w tonach.
- Podsypki nie zagęszcza się przed ułożeniem kostki, wyrównuje się ją łatą i zostawia z lekkim naddatkiem.
- Podbudowa to osobna warstwa, dla ruchu pieszego zwykle min. 20 cm, a dla podjazdu 25-40 cm.
Jak policzyć potrzebną ilość podsypki
Najprostszy wzór jest banalny: powierzchnia w m² razy grubość warstwy w metrach. Jeśli podsypka ma 4 cm, czyli 0,04 m, to 20 m² daje 0,8 m³ piasku, a 35 m² daje 1,4 m³. Ja zwykle od razu przeliczam też masę, bo dostawy często są wyceniane w tonach, a 1 m³ sypkiego piasku to w praktyce zwykle około 1,5-1,7 t, zależnie od wilgotności i frakcji.
| Powierzchnia | Podsypka 4 cm | Przybliżona masa |
|---|---|---|
| 10 m² | 0,40 m³ | 0,6-0,7 t |
| 20 m² | 0,80 m³ | 1,2-1,4 t |
| 30 m² | 1,20 m³ | 1,8-2,0 t |
| 50 m² | 2,00 m³ | 3,0-3,4 t |
Jeśli warstwa ma 3 cm, mnożysz wynik razy 0,75, a przy 5 cm razy 1,25. To pozwala szybko dopasować zakup do tarasu, ścieżki albo niewielkiego podjazdu bez liczenia wszystkiego od nowa. Sama matematyka to jednak za mało, bo liczy się też to, jak ta warstwa ma pracować pod kostką.

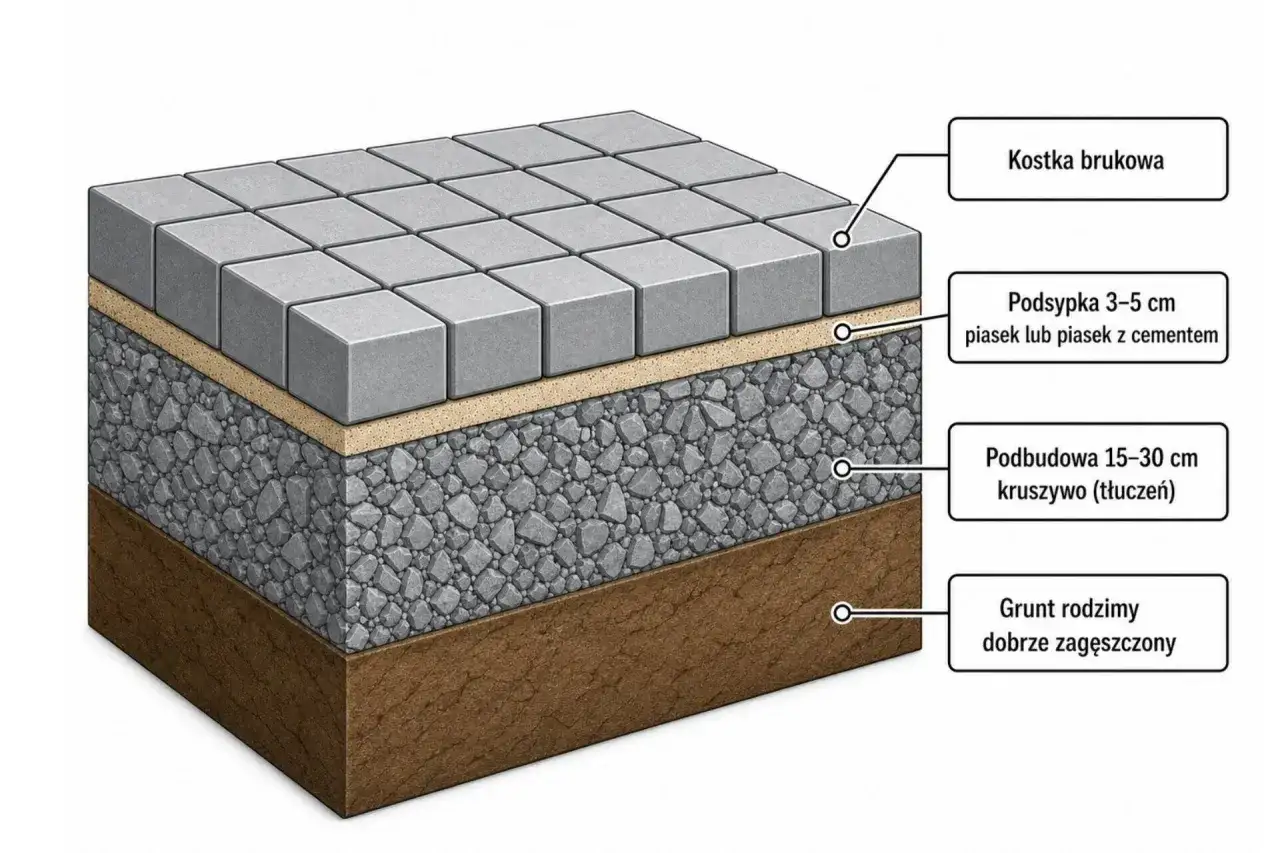

Jak wygląda poprawny układ warstw pod kostką
Podsypka to cienka warstwa wyrównawcza, a nie fundament. W praktyce na ścieżkach i tarasach przyjmuję zwykle 3-5 cm, najczęściej 4 cm, bo to grubość, która dobrze pozwala skorygować drobne różnice i ułożyć kostkę równo. Piasek wyrównuję łatą, pilnuję spadku, zwykle 1,5-3%, i nie zagęszczam samej podsypki przed ułożeniem kostki. Nawierzchnia siada dopiero podczas wibrowania, dlatego kostkę układa się minimalnie wyżej, mniej więcej o 1 cm ponad docelowy poziom.
To ważne, bo zbyt cienka warstwa nie wyrówna nierówności, a zbyt gruba zacznie pracować jak miękkie podłoże i po czasie da efekt zapadania. Na tym etapie łatwo też zgubić spadek, a bez niego woda zostaje na powierzchni i szybciej rozluźnia spoiny. Taka warstwa działa dobrze tylko wtedy, gdy niżej jest stabilna podbudowa, więc to kolejny punkt, którego nie można pominąć.
Podsypka to nie to samo co podbudowa
Tu najczęściej widzę kosztowny skrót myślowy. Podsypka ma 3-5 cm i służy do wyrównania, ale nośność robi podbudowa z kruszywa. Dla ruchu pieszego przyjmuje się zwykle co najmniej 20 cm podbudowy, a dla podjazdu i ruchu samochodowego 25-40 cm, czasem więcej przy słabszym gruncie albo większym obciążeniu. Jeśli podłoże jest gliniaste, wilgotne albo niestabilne, sama warstwa piasku nie uratuje nawierzchni.
- Ścieżka i taras, podbudowa około 20 cm zwykle wystarcza, jeśli grunt jest nośny i dobrze odwodniony.
- Podjazd osobowy, lepiej planować 25-30 cm, bo auto szybko pokaże błędy w zagęszczeniu.
- Większe obciążenie lub słabe podłoże, 35-40 cm i staranne zagęszczenie warstwami.
- Korytowanie, głębokość wykopu musi uwzględniać nie tylko podsypkę, ale całą konstrukcję, inaczej poziom wyjdzie za wysoko.
Jeżeli ta różnica między podsypką a podbudową jest jasna, dużo łatwiej dobrać sam materiał wierzchni i nie przepłacić za poprawki. Wtedy zostaje już tylko wybór odpowiedniego piasku, a tu też łatwo o pomyłkę.
Jaki piasek wybrać, żeby nawierzchnia była równa i trwała
Do klasycznej podsypki wybieram piasek płukany o drobnej frakcji, bo jest czystszy, równiej się rozkłada i nie wnosi gliny, która później potrafi zaburzyć osiadanie. W wielu realizacjach sprawdza się też drobny grys albo odsiewka kamienna, ale to już zależy od systemu nawierzchni i tego, czy producent przewiduje taki wariant. Najważniejsze jest jedno, materiał ma być sypki, jednorodny i wolny od zanieczyszczeń organicznych.
- Unikam piasku z domieszką ziemi, iłu lub gliny.
- Nie mieszam podsypki z cementem, jeśli nie wynika to wprost z technologii.
- Nie wybieram zbyt grubego, ostrego kruszywa do cienkiej warstwy wyrównawczej.
- Sprawdzam, czy dostawca podaje frakcję, a nie tylko ogólną nazwę materiału.
W praktyce lepszy jest materiał trochę droższy, ale przewidywalny, niż tani piasek, który potem robi garby, puste miejsca albo problemy z fugą. Kiedy już wiesz, co kupić, pozostaje jeszcze kwestia ilości, czyli moment, w którym najłatwiej przepłacić albo domówić za mało.
Ile zamówić, żeby nie zabrakło i nie zostały tony nadmiaru
Ja zawsze doliczam 10-15% zapasu. Nie dlatego, że lubię zamawiać więcej, tylko dlatego, że w realnym terenie prawie zawsze pojawiają się korekty: nierówności gruntu, docinki przy obrzeżach, lokalne dosypki po łataniu spadku. Przy małych powierzchniach ten zapas jest szczególnie ważny, bo jedna dodatkowa warstwa na kilku metrach potrafi szybko podnieść zużycie materiału.
Przykład jest prosty: taras o powierzchni 18 m² i podsypce 4 cm wymaga 0,72 m³ piasku. Po doliczeniu zapasu wychodzi około 0,8 m³, czyli bezpieczna ilość, która pozwala pracować bez nerwowego domawiania kolejnej dostawy. Przy podjeździe 40 m² wynik bazowy to 1,6 m³, a po zapasie około 1,8 m³.
Jeśli zamawiasz materiał luzem, dobrze jest od razu sprawdzić, czy dostawa liczona jest w metrach sześciennych czy w tonach. Różnica w przeliczeniu nie jest wielka, ale przy większym metrażu potrafi już dać zauważalną rozbieżność w cenie i organizacji transportu. Żeby to policzyć bez nerwów, warto jeszcze znać typowe błędy wykonawcze, bo to one najczęściej zmieniają wynik na gorsze.
Najczęstsze błędy, które psują efekt po pierwszym deszczu
- Zbyt gruba podsypka, bo wtedy kostka zaczyna pracować i trudniej utrzymać równy poziom.
- Zagęszczanie piasku przed ułożeniem kostki, mimo że podsypka ma wyrównać, a nie pełnić funkcję nośną.
- Brak spadku, przez co woda zostaje na powierzchni i szybciej rozluźnia spoiny.
- Słabe obrzeża, bez stabilnego oporu kostka potrafi rozjechać się na bokach.
- Dobór przypadkowego materiału, bo gliniasty lub zanieczyszczony piasek utrudnia pracę i pogarsza efekt końcowy.
Najbardziej kosztowny błąd jest jednak inny. Wiele osób próbuje ratować słabą podbudowę grubszą warstwą piasku, a to nie działa, bo podsypka nie zastąpi nośnej konstrukcji. Dlatego przed zamówieniem warto zrobić jeszcze jedną, prostą kontrolę organizacyjną.
Co warto sprawdzić przed zamówieniem materiału na plac budowy
Zanim zadzwonię po dostawę, robię krótką kontrolę: mierzę powierzchnię netto, zapisuję grubość podsypki, sprawdzam, czy na działce są już obrzeża, i ustalam, czy zamawiam piasek luzem, czy w big-bagach. Przy tarasie i ścieżkach dochodzą jeszcze spadki oraz miejsca docinek, bo właśnie tam najczęściej ucieka materiał.
- Zmierz powierzchnię po odjęciu rabat, studzienek i elementów stałych.
- Ustal grubość podsypki na całej nawierzchni, nie tylko w jednym miejscu.
- Dolicz zapas 10-15%.
- Sprawdź frakcję materiału i sposób dostawy.
- Nie zamawiaj piasku bez pewności, że podbudowa jest już gotowa i zagęszczona.
Jeżeli te punkty są odhaczone, zamówienie zwykle wychodzi bez niespodzianek, a sama nawierzchnia ma dużo większą szansę zostać równa przez lata, a nie tylko do pierwszej zimy.
